长春轨道交通2号线东延工程顺利实现电力传输
发布人:lujuan 发表日期:2024-12-01 11-06-58
11月29日,长春轨道交通2号线东延工程顺利实现电力传输,标志着项目顺利完成“三通”目标节点任务,即洞通、轨通、电通,为项目后续综合联调联试工作提供了坚实保障。

自项目进场以来,面临着供电系统接口众多、工期紧迫、施工难度大、组织协调工作复杂等诸多挑战。项目指挥部超前谋划、统筹安排,合理配置生产资源,协调解决施工难题。

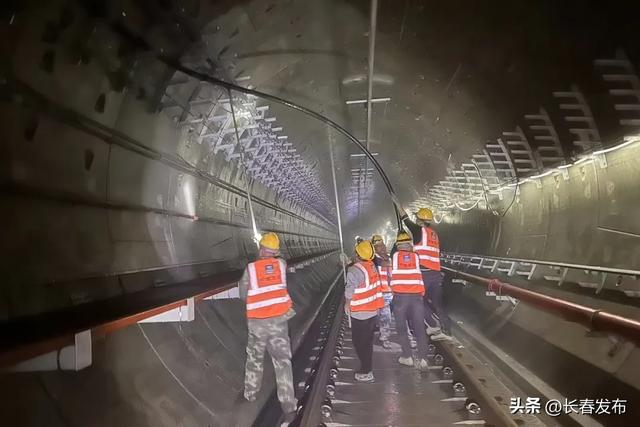

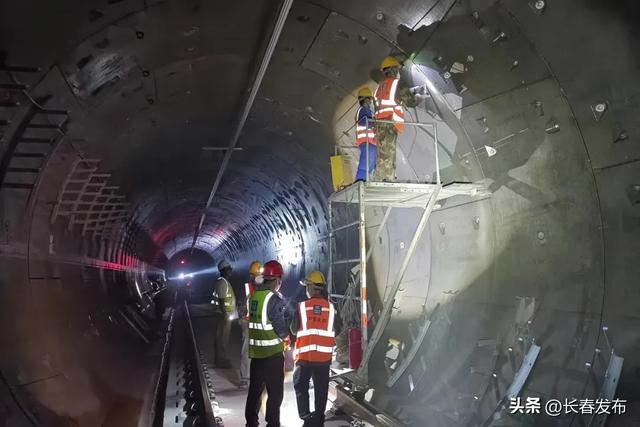

在电缆支架安装方面,改变原有施工工艺,合理安排梯车人员配置,达到每日最多打孔658组的效率,为后续环网敷设、耐压与调试节省了大量时间。在施工过程中优化无轨测量技术,克服了铺轨进度造成的影响,创造了多个区间提前完成原节点计划的成绩。

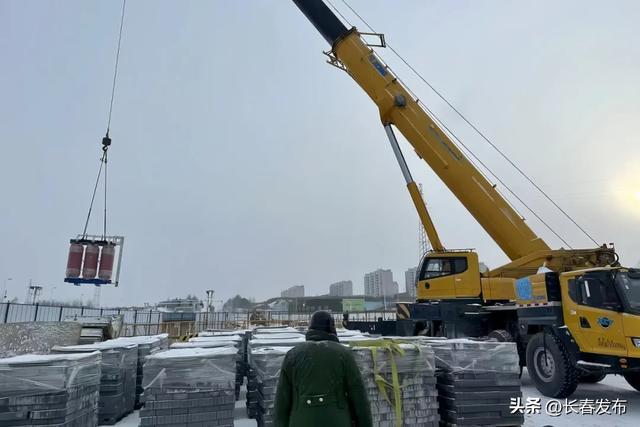

冬季施工期间,35kV环网电缆粗重且长期处于低温环境下,电缆硬度变大,使得环网电缆敷设更加棘手,预留弯等弯曲部分制作难度倍增。项目团队紧急制定敷设方案,取材保温材料并加紧工期,将低温影响降到最低,有效克服了低温对环网敷设产生的困难,最终实现所有送电设备“零失误”运行,安全、优质、高效地兑现了电通节点。

接下来,长春轨道交通2号线项目指挥部将继续落实精细化管理要求,紧盯高质量发展要求和项目建设目标,不断加强安全质量管控,争取早日实现长春轨道交通2号线东延线顺利通车。
相关文章
- 2017-10-28天津地铁5号线实现短轨通 年底将实现试运行
- 2017-11-24北京地铁6号线西延最新进展消息:苹果园以东部分已经实现洞通预计2018年开通运营
- 2017-11-27北京地铁8号线三期西洼地站实现封顶
- 2017-12-06天津地铁5、6号线预计将于今年年底实现试运行
- 2018-01-14北京地铁6号线西延轨道工程一期提前4天实现长轨通
- 2018-05-13天津地铁6号线规划至南马集站 与8号线实现“十字换乘”
- 2018-11-28北京大兴机场2019年1月底实现通电
- 2022-09-018号线仁爱路站~东延路站盾构区间实现双线贯通
